您当前的位置:首页 - 弱电工程线缆和管材计算方法

发布时间:2019.07.05 新闻来源:广东锦绣珠江电缆有限公司 浏览次数:

 之前写关于线缆和管材的核算,可是不行具体,今日咱们再来看下弱电布线工程的线缆数量的核算有哪些参阅办法?根本预算怎样核算的?准确核算又有什么办法呢?周末一起来学习学习!

一、辅材的核算
1、核算信息点数,包含各房间和机房,填入点位散布表中;
2、确认是否超长?如超长,应在何处设置子配线间,几个?如有子配线间,那么交换机的数量也相应有改变。
3、确认理由的走向;

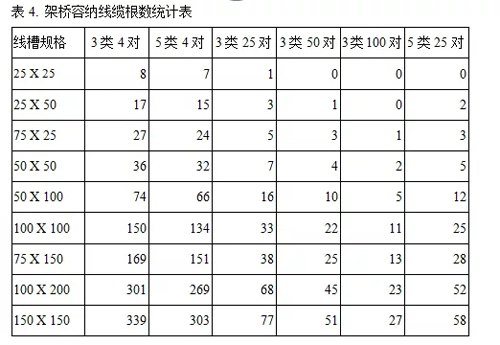

4、确认遍地桥架的类型和长度。核算办法:(长×宽)×0.4/28,成果为信息点数,常用规范桥架有:300×100,200×100,100×100,100×50,50×50,其它桥架都需求定做。

注:假如分支理由有相同的桥架类型,则别离核算其长度,最终才核算该桥架类型的总长度。

5、ø25和ø20管的核算(一般ø25能够布6根线,ø20能够布4根线)。核算时,以ø20为准,均匀某一信息点从桥架到终端需求ø20的长度,如为A,那么就能够核算出一切信息点需求ø20的长度了,即B=A×(总点数/4),而实践在工程中,ø20=2/3×B,ø25=1/3×B。
6、角钢(30×30)的核算。角钢的长度=30cm×(桥架的总长m/1.5m),即每根角钢的均匀长度为30cm,每隔1.5m的间隔就需求一根角钢。
7、龙骨(75×45)的核算。龙骨的长度=70cm×(总点数/2),即每根龙骨的长度为70cm,一般安置为双口面板。
8、龙骨卡子、管接、盒接、铆钉、钢锯条等辅料的核算。=总辅料价格×10%
9、底盒(86×86)的核算。底盒的数量=总点数/2
二、设备资料的核算
1、线缆的核算:
(最远+最近)/2×点数×1.1/305
阐明:
最远为从机房到信息点的最远点;
最近为机房内的信息点,一般为20米;
点数为从机房开端所掩盖的信息点,假如有子配线间,那么该点数就为从子配线间开端理由所掩盖的信息点数,1.1中的0.1为殷实量,即10%。305为每箱线的长度为305米。
假如有子配线间,则应该别离核算,公式是共同的。即:中心机房掩盖信息点所需的线缆数量+子配线间掩盖信息点所需的线缆数量+子配线间到中心机房级联线所需的线缆数量。
还有一点请注意网线的数量一般为300米左右,不到305米,假如这个工程线缆数量比较大的时分,这个也有考虑。比方穿线设备端预留的线缆长度,也要归纳考虑,这个也会依据您的施工部队的全体施工工艺来判别。
2、模块的核算。为信息点的数量;
3、双口面板的数量:总点数/2;
4、48口配线架的核算。总点数/48,假如有子配线间应别离核算,即各自掩盖的信息点数/48,然后相加,4U;
5、线管理器的核算。48口配线架不需求线管理器(自带),主要是给交换机,如有子配线间应别离核算。1U;
6、机柜跳线(2m)。从配线架跳接到交换机的跳线+交换机之间的级联线。
7、工作站的跳线。总点数的数量;
8、RJ45头。(机柜跳线+工作站跳线)×2×1.1;
9、RJ45头护套。为RJ45头的数量;
10、三类大对数的数量。从弱电井通过桥架到机房的间隔+殷实量(大一些,由于大对数不能衔接的);
11、110DW2-100FT配线架(2U)。一个为100对;
12、110过线槽。与110配线架的数量共同;
13、110背板(4U)。为:110DW2-100FT配线架数量/2;
14、110C4衔接块(每包10个)。
110DW2-100FT配线架为100对,即100部电话,它由四部分组成,每一部分为25对,即由5个C4衔接块和1个C5衔接块组成(5×4+1×5=25),也便是说,100对大对数需求20个C4衔接块和4个C5衔接块。
15、110C5衔接块(每包10个)。同前;
16、电话跳线(盘/100米)。每根电话跳线需求1.5米。
17、RJ11头。有电话的数量决议,如200部电话(200对大对数)需求200个RJ11头(另一端直接打在RJ11配线架上);
18、电话柜(200回)。依据电话点数决议;
19、机柜(42U,24U)。核算48口配线架、线管理器,RJ11配线架、交换机、服务器等的高度(U);
三、光纤的装备
阐明:二层有一中心机房,别的有一子配线间,是4和7层还各有一个子配线间,3个子配线间各放置6芯室内多模光纤。
模接方法:需求光纤耗材和ST多模光纤衔接器;
熔接方法:需求单芯片多模ST尾纤,不需求光纤耗材和ST多模光纤衔接器。
四、怎么更精准的核算线缆的数量
首要核算线缆的数量应该依据施工图来核算,咱们干工程按图施工,图纸核算才是整个工程预算的根本。拿到施工图纸了,一般要依照图纸对照现场的桥架走向,是不是契合图纸的规划,确认了桥架的走向,主线路根本确认。
再者便是核算从桥架引出的线缆,桥架引出的线缆一般都会做管,做管一般有两种方法:一种线管吊装,一种沿顶板装置。吊装施工线缆和管材的核算比较简单,便是依照图纸核算,在最终的设备端预留30cm-100cm不等,看你最终的装置设备及设备方位。沿顶板装置线缆和管材必定要看一下,是不是要过梁,这个就不能依照图纸核算了,要归纳考虑现场施工的条件,核算线缆和管材的数量。
还有便是关于笔直部分和水平部分的核算,尤其在是在弱电井内的线缆核算,首要要看楼层高度,再者便是弱电井设备装置方位间隔桥架的间隔,归纳考虑,归纳核算。
